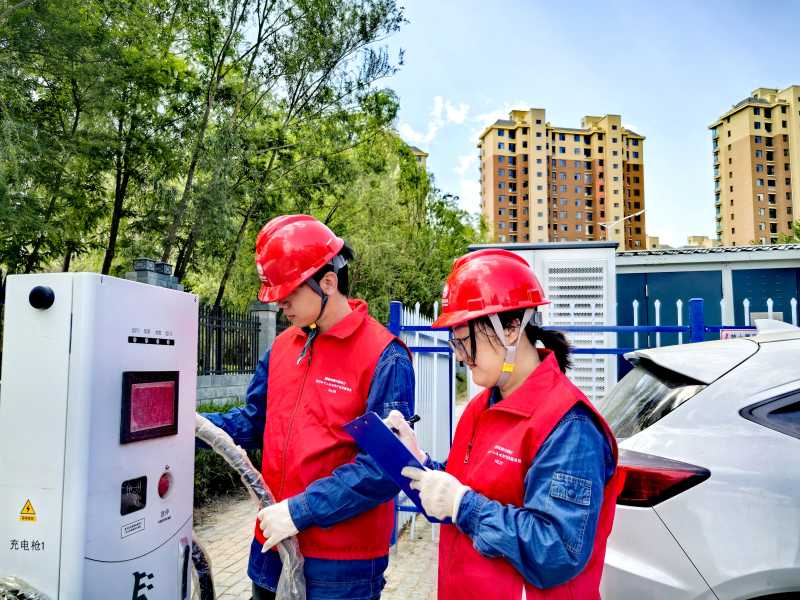

寧夏新聞網訊(記者 祁瀛濤)5月19日,寧夏誠和新能源有限公司停車場工程現場,國網賀蘭縣供電公司工作人員完成箱式變壓器參數核查與電氣試驗后,向企業負責人遞交驗收書。這標志著國網賀蘭縣供電公司首批實行施工許可“備案制”的項目正式竣工,從申請到驗收僅用5天,較以往三周左右的時長大幅縮短。
這一效率飛躍得益于制度的創新變革。今年3月,國網賀蘭縣供電公司主動與賀蘭縣人民政府溝通,推動縣政府專題會審議通過《電網建設過程中實行施工許可“備案制”》。該制度將電網工程建設從審批到施工的“七個步驟”精簡為“兩項備案”。當客戶因業擴報裝有電網工程建設需求時,只需在賀蘭縣審批服務管理局及相關部門備案,即可進場施工,大幅壓縮了審批許可時間,減少了客戶的等待與精力成本。
為確保改革落地見效,國網賀蘭縣供電公司抽調專業骨干成立柔性專班,推行“一站式”業擴服務。專班成員負責規劃供電方案、組織施工力量,實現業擴報裝全流程無縫對接??蛻糁恍杼峤簧暾?,后續手續由公司內部流轉辦理,真正達成客戶“最多跑一次”的目標。
同時,公司依托業擴報裝信息共享平臺,為每個工單設定時限、節點和責任人,系統自動預警超期事項,專人跟進處理,防止流程“卡殼”。國網賀蘭縣供電公司發展建設部主任侯歡表示:“我們把企業需求放在首位,能線上辦理的事項絕不讓客戶多跑。”
目前,電網工程施工許可“備案制”在賀蘭縣成效顯著。下一步,國網銀川供電公司將根據實施情況,把這一創新舉措向銀川市其他轄區推廣,切實做到“企業少等待、項目快建設”,為地方經濟社會高質量發展筑牢可靠的電力根基。(圖片由受訪單位提供)
